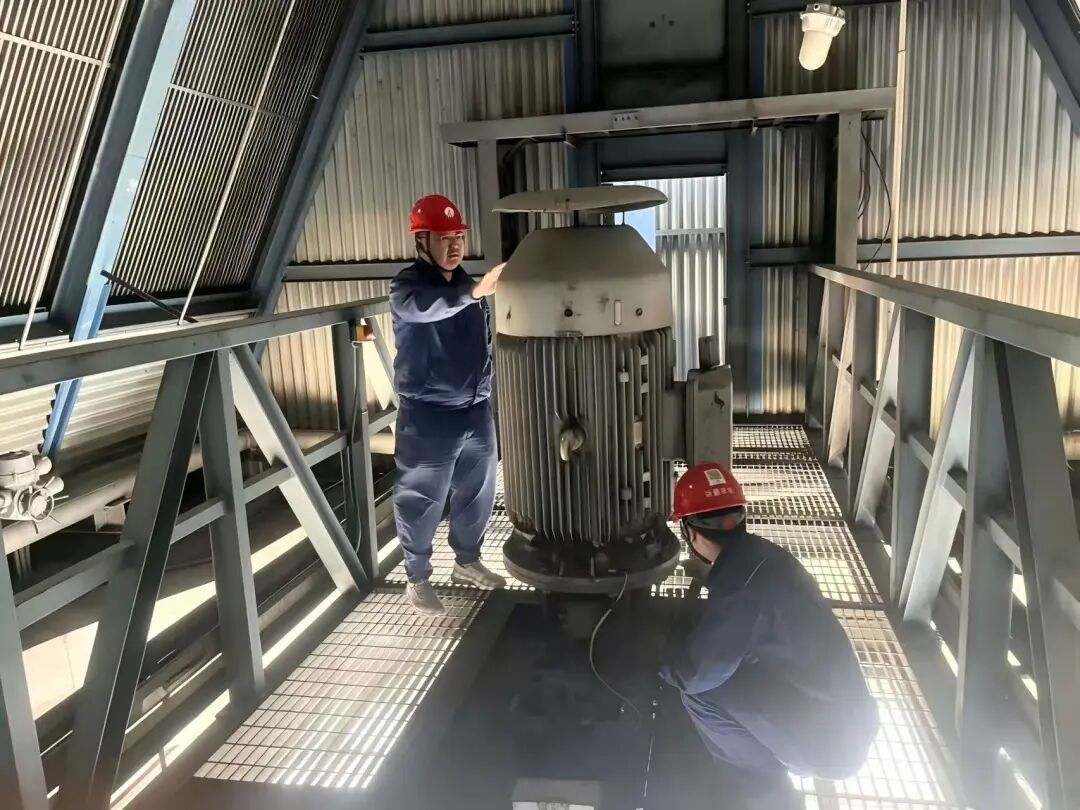

6月4日,公司順利完成潔能發電子公司4#空冷島9臺減速機維修工作。本次工作由公司專業技術團隊開展現場竣工驗收,所有設備維修質量與運行參數均達標,為機組夏季安全穩定運行筑牢堅實的設備根基。

本次維修公司組建專項技術小組,結合設備運行參數、歷年故障臺賬梳理明確15項核心維修工藝流程及關鍵維修指標。為規避對機組發電的影響,團隊結合機組負荷特性與天氣變化科學制定錯峰施工方案,將單臺減速機拆解維修、配件更換、回裝調試全流程用時嚴控在4小時以內。
現場作業中,技術小組嚴把備件質量關口,對本次更換的144件套軸承、密封件等核心備件開展全維度質檢,逐一核驗合規資料,資料核驗通過率100%,所有數據均符合原廠技術標準。設備檢修更換完成后,工作人員規范開展精準回裝、油脂加注、空載試運及參數校準工作,確保設備性能達標。此次9臺減速機維修作業高效閉環,全程無停機、無負荷波動,設備維修合格率與機組運行穩定率均達100%,順利實現設備提質維保與電力可靠保供雙向達標。
此次維修有效提升了4#空冷島設備運行穩定性與可靠性,徹底消除設備運行隱患,為公司夏季高峰期機組安全生產、電網電力可靠保供筑牢了堅實的設備保障體系。(李佳明 莊文歡)
